工程材料交貨遲延遭營造廠扣違約金?磁磚廠商靠律師上訴,順利取回 120 萬元工程款!

案件摘要

一句話結論:H 磁磚公司只負責供應外牆磁磚、不負責施工,因國外原廠做錯花色,晚了 72 天才交齊貨,營造公司依合約中「每日罰總價千分之五」的條款扣下 121 萬多元違約金,一審幾乎全數照准。二審由施宇宸律師以複代理人身分參與,我方主張:這份合約是工程承攬範本,千分之五的罰則寫的是工程施作,不能套到單純買賣;退一步說,即使要罰,也應依合約附件「供貨逾期每日 4,000 元」計算。二審法院認定工程罰則不適用,並依附件每日 4,000 元計算,違約金降為 28 萬 8,000 元,營造公司應給付的貨款從一審的 18 萬多元提高到約 111 萬元。

(文中公司名稱均為化名,細節已調整。)

案件類型民事/工程材料買賣:給付貨款、違約金扣抵(材料買賣與工程承攬的區分、應適用哪一個違約金條款)
當事人身分外牆磁磚材料供應商(H 磁磚公司)
爭議起因部分磁磚因國外原廠做錯花色,晚了 72 天才交齊;營造公司扣住尚未支付的 140 萬多元貨款
對造主張磁磚公司遲延交貨 72 天,應依合約第 7 條第 1 項按總價千分之五逐日計罰,違約金 121 萬 3,289 元,從貨款中扣抵
主要法律依據民法第 98 條、第 345 條第 1 項、第 250 條
處理方式二審上訴,我方主張:合約名為「材料承攬合約書」,實際上是買賣 → 千分之五、千分之三兩個罰則寫的都是工程施作,不適用於單純供貨,合約漏洞應由提供範本的營造公司承擔 → 退一步,即使要罰,也應依合約附件「供貨逾期每日 4,000 元」計算
承辦律師施宇宸律師(二審複代理人)
爭取結果二審改判:違約金由 121 萬 3,289 元降為 28 萬 8,000 元,營造公司應再給付 92 萬 5,289 元及利息,H 磁磚公司可取回的貨款合計 111 萬 5,087 元;第一審(確定部分除外)及第二審訴訟費用由營造公司負擔十分之八

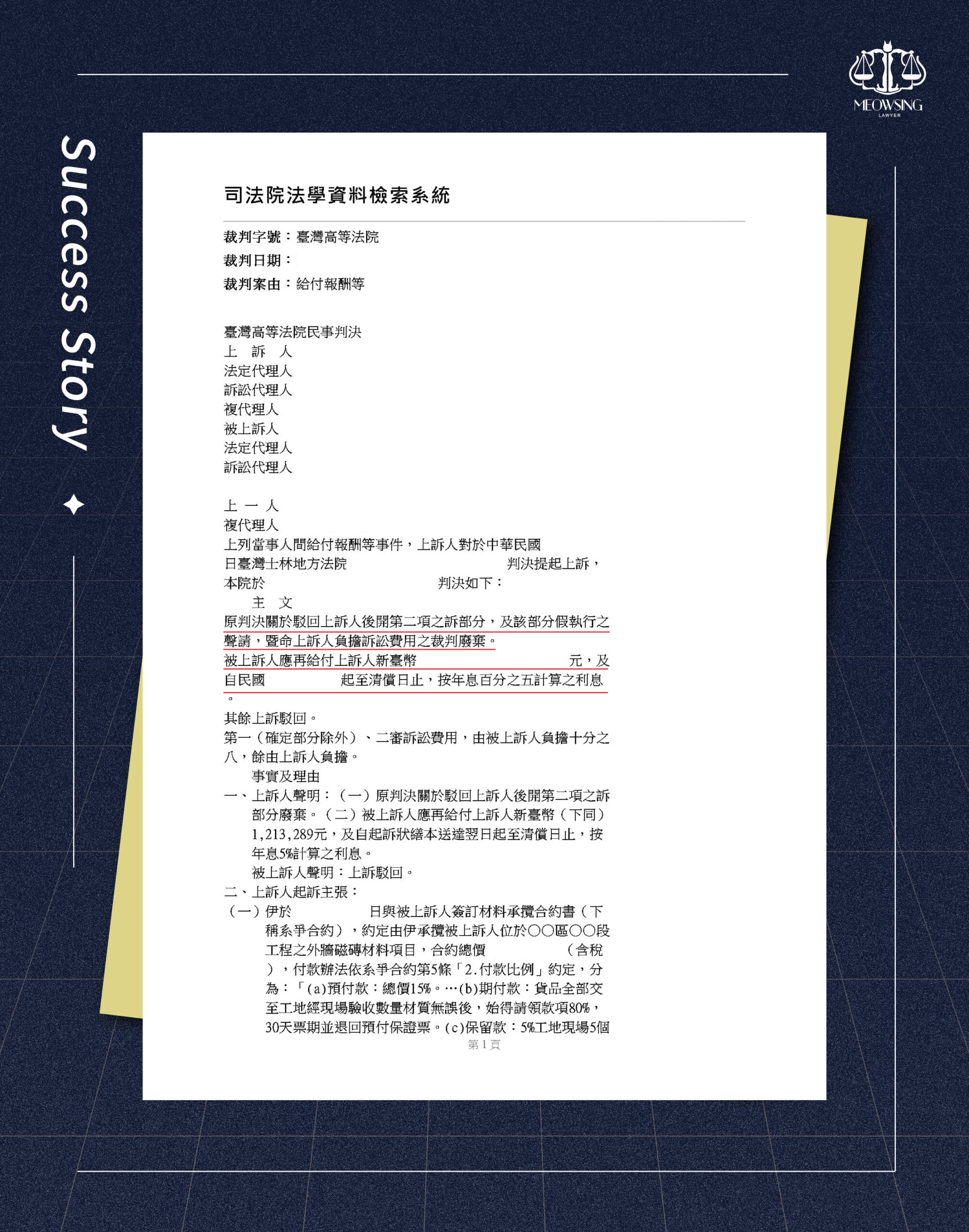

宸星法律事務所工程材料買賣貨款爭議二審改判勝訴證據
專家照片

你好!我是「喵星律師」施宇宸。
執業 11 年以上,已透過一對一法律諮詢解決了 1,860 位以上民眾的法律問題。
點進這篇文章的你也碰到了一些問題嗎?與我聯繫,我幫你解決!

案件緣由

H 磁磚公司是一家建材供應商。某次承接營造公司的集合住宅工程,負責供應外牆磁磚,合約總價約 353 萬元(含稅)。磁磚向國外原廠訂購進口,貼磁磚的工程則由營造公司自己處理,H 磁磚公司只負責把貨送到工地。

外牆設計是黑、白、咖啡三色磁磚交錯拼貼。黑色和白色磁磚準時送到了,咖啡色磁磚送到工地時才發現,原廠做錯了樣式,只能退回重做。等正確的磁磚送到,已經比約定的交貨期限晚了 72 天。

三種顏色要一起貼,少了一色,整面外牆就沒辦法開工。營造公司以遲延交貨為由,依合約「每逾期一日,罰扣總價千分之五」的條款,算出違約金 121 萬 3,289 元,直接從還沒付的 140 萬多元貨款裡扣掉。

H 磁磚公司起訴請求付款,但一審法院同意營造公司的計算方式,只判營造公司再付 18 萬 9,798 元,訴訟費用也由 H 磁磚公司負擔七分之六。

一筆 353 萬元的生意,晚了兩個多月交貨,就要被扣掉三分之一以上的貨款。H 磁磚公司不服一審判決,提起上訴;二審由施宇宸律師以複代理人身分參與。

一、只賣磁磚、不負責施工,為什麼會被套用工程罰則?

問題出在合約本身:這份合約名稱是「材料承攬合約書」,是營造公司提供的,內容沿用營造業常用的工程承攬範本。

但 H 磁磚公司實際做的事,只有把向國外原廠買來的磁磚交給營造公司、收取貨款;磁磚不是它做的,外牆也不是它貼的。這種「一方交貨、一方付錢」的關係,法律上是買賣,不是承攬。1

這一點雙方其實都不爭執,一審也認定是買賣。真正的爭點在下一步:既然是買賣,合約裡哪一條罰則才適用?

營造公司引用的第 7 條第 1 項,處罰的是「未能於規定工期開工、完工、複驗」「未能於規定時間取得使用執照與開始交屋」「未於指定修補時限修補」「未配合其他包商施作」等情形;另一個第 7 條第 3 項,處罰的是未依工地通知「進行工程施作」。一審認為,開工、完工、複驗可以比擬成送貨、送貨完畢、驗收,所以照第 7 條第 1 項按千分之五計罰。

我方在二審的主要主張是:這些條款寫的都是工程施作,不能為了處罰遲延,就把它們硬套在單純的買賣上;合約是營造公司提供的,條款沒有為單純供貨設計,這個漏洞應由擬約的一方承擔。2

白話說:合約的名字叫「承攬」,不代表裡面每一條都適用。只賣材料的廠商,不該被當成施工包商來罰。

二、合約罰則寫得不清楚,違約金該怎麼算?

工程罰則不適用,那遲延 72 天,到底該不該賠、要賠多少?

我方另外退一步主張:即使法院認為仍要計罰,也不能用千分之五。合約附件裡有一份「特約條款」,第 5 點寫著:供應商應自行與生產廠商安排供貨時程,如果因為生產廠商的原因或供應商作業疏失,無法依供貨期限交貨,「逾期罰 4000 元/天」。這一條講的正是本案的情況:原廠出錯、供貨遲延。

麻煩在於,這份特約條款的標題寫著「室內磁磚材料」,本案賣的卻是外牆磁磚。營造公司主張,這是當初為了將來可能合作室內磁磚才簽的,跟外牆無關;一審也認為這一條不適用。

我方主張,特約條款和合約裝訂成同一冊,本來就是在規範這次供貨;就算標題寫的是室內磁磚,供貨遲延的性質完全相同,要算也應該比照這一條。

這也是本案的關鍵洞察:合約是營造公司拿工程範本改的,罰則沒有為「單純供貨」量身訂做,這個漏洞不該由供應商承擔。

三、法院怎麼判?

二審法院採納我方「工程罰則不適用」的主張,並依我方退一步的主張計算違約金:

  • 這份合約是買賣契約,第 7 條第 1 項、第 3 項都是規範工程施作,不適用於本件買賣;
  • 合約沒有能直接套用在買賣上的違約金條款,雖然有疏漏,但合約是營造公司提供的,法院明白表示「該疏漏應由被上訴人承擔」,不能因此硬套承攬的罰則;
  • 特約條款的每日 4,000 元,雖然標示適用於室內磁磚,但外牆磁磚性質相同,應類推適用。3

法院也認定 H 磁磚公司確實遲延了 72 天、原廠出錯要由供應商自己負責,所以違約金仍要付,只是算法不同:

計算方式算式違約金
營造公司(一審照准)總價 337 萬 248 元(未稅)× 千分之五 × 72 天121 萬 3,289 元
二審改判每日 4,000 元 × 72 天28 萬 8,000 元

判決結果:營造公司尚未支付的貨款 140 萬 3,087 元,扣除 28 萬 8,000 元違約金後,H 磁磚公司可請求 111 萬 5,087 元。一審只判 18 萬 9,798 元,二審改判營造公司應再給付 92 萬 5,289 元及利息。

二審判決不得上訴,已經確定。從起訴到二審判決,大約歷時兩年,最後讓 H 磁磚公司拿回的,是一審被扣掉的 92 萬多元。

四、怎麼從「訴訟費用負擔比例」看懂一審、二審的勝敗?

民事判決的主文,除了寫誰要付多少錢,通常還會寫「訴訟費用由誰負擔、各負擔幾成」。法院大致依兩造勝敗的比例分配,所以負擔比例較高的一方,通常就是輸得比較多的一方。4

本案一審,H 磁磚公司要負擔七分之六的訴訟費用,營造公司只負擔七分之一;到了二審,第一審(確定部分除外)和第二審的訴訟費用,改由營造公司負擔十分之八,H 磁磚公司負擔十分之二。

剩下的十分之二,對應的就是法院仍認定 H 磁磚公司要付的 28 萬 8,000 元違約金。下次拿到判決書,先看主文最後一行,就能大致看出這場官司是誰占上風。

五、供應建材給營造廠前,一定要確認的 3 件事

1. 合約是不是工程承攬範本

營造公司提供的合約,常常是拿工程承攬範本改的。只負責供貨、不負責施工的話,簽約前請對方把「開工、完工、複驗、交屋、配合其他包商施作」這類條款刪掉或註明不適用,否則一旦遲延,對方就可能主張用這些較重的罰則計算。

2. 供貨遲延的罰則寫在哪裡、怎麼算

找出合約中真正規範「供貨逾期」的條文,確認是按日定額、按總價比例,還是有上限;附件、特約條款的標題(例如寫成「室內磁磚材料」)也要和這次交易一致,避免事後爭執適不適用。

3. 遲延時保留交貨與聯繫紀錄

國外原廠出錯、船期延誤,法院通常仍認為是供應商自己要負責的事,不一定能免責。但送貨單、驗收紀錄、與工地的往來訊息,會影響遲延天數怎麼算、違約金是否過高。發生遲延時,建議第一時間把這些紀錄整理好。

如果貨款已經被扣、一審也輸了,也別急著放棄。先把合約全文(含附件)、送貨單和判決書整理好,請律師看看扣款依據的條款到底適不適用,往往還有可以主張的空間。

延伸閱讀:

房屋買賣可以反悔嗎?違約金上限賠多少?買賣雙方差異讓律師告訴你!(違約金過高可以請法院酌減的說明)

六、其他「工程材料違約金」常見問題

營造廠直接從貨款扣違約金,這樣可以嗎?

合約有約定可以從貨款扣抵,營造廠就可以先扣;但扣的金額對不對,要看它引用的違約金條款是否真的適用,以及金額是否過高。

本案營造公司依約從未付貨款中扣抵違約金,法院並沒有否定扣抵本身,問題出在它用了不適用於買賣的工程罰則。如果認為違約金約定過高,也可以請求法院酌減。5

合約名稱寫「承攬」,就一定是承攬契約嗎?

不一定,要看雙方實際約定的義務。

一方只負責交付材料、另一方付錢,通常是買賣;如果還要負責施工、完成一定的工作成果,才比較接近承攬。本案合約名為「材料承攬合約書」,但磁磚是向國外原廠買來的、外牆也不是供應商貼的,法院認定是買賣。定性會影響哪些條款適用,進而影響違約金怎麼算。

一審輸了,二審還有機會改判嗎?

有機會,但要看一審在事實認定或法律適用上有沒有可以爭執的地方。

第二審仍會審理事實,本案就是二審對同一份合約的條款,作出和一審不同的解釋。要注意上訴期間:第一審判決送達後 20 日內就要提起上訴,這是不變期間,錯過就不能再上訴。6收到不利的一審判決時,建議盡快帶著判決書和合約諮詢律師。
